雄商高铁菏泽段最新建设进展!

发布时间:2023-10-09 来源:牡丹晚报 浏览量:1328 发布者:

10月7日7时许,国家电网调度下达送电指令,±800kV雁淮特高压直流输电线路成功送电,由中电建湖北工程公司承建的雄商高铁特高压±800kV雁淮线电力迁改顺利完成。





据了解,±800千伏雁门关—淮安特高压直流输电线路起于山西雁门关外的朔州市平鲁区,终于江苏淮安市盱眙县,又称雁淮特高压、雁淮直流、特高压雁淮线。该线路途经山西、河北、河南、山东、安徽和江苏6省,线路全长1119公里,最大输电能力800万千瓦。是国家能源局大气污染防治行动计划的12条重点输电通道之一,于2017年6月30日投运。

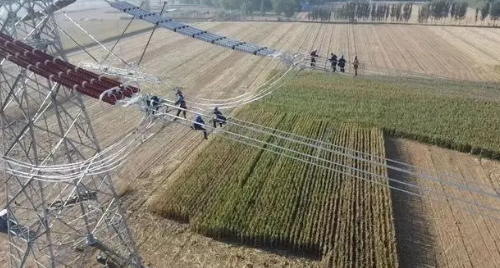

因雄商高铁建设需要,需对上跨京九铁路的雁淮特高压进行改造,拆除原线路1.377公里后,新建线路沿雁淮线原通道,采用“耐—直—直—耐”方式加高跨越京九铁路梁山—郓城段里程K505+725m、雄商高铁里程DK497+738米,接入原线路。且该项目涉及菏泽和济宁两个地市,电压等级高,跨县市区作业协调和施工难度大。



为积极响应菏泽市政府“齐心协力共建雄商高铁,担当作为争创菏泽速度”的号召,确保雁淮特高压迁改顺利完成,菏泽市、县两级铁路建设指挥部和交投集团公司工作组积极协调征地拆迁和电力迁改工作,确保工程有序推进。期间,国家电网山东超高压公司、国铁济南局集团、中铁十局集团、北京瑞特监理公司等单位,假期坚守岗位,确保了节日期间京九铁路线安全稳定营运,圆满完成了电力迁改任务,为雄商高铁建设顺利实施奠定了坚实基础。
