鏖战六沟陇,消除隐患保运营

发布时间:2025-07-17 浏览量:12 发布者:张运飞

(国铁路网、交通运输新技术网通讯员  张运飞)7月14日凌晨,随着对讲机发出“线路已封锁,可以进入轨行区,注意做好安全防护”的指令,中铁电气化局集团长沙地铁6号线供电维保项目部接触网换线各小组闻令而动,迅速开始六沟陇Z75锚段换线作业。

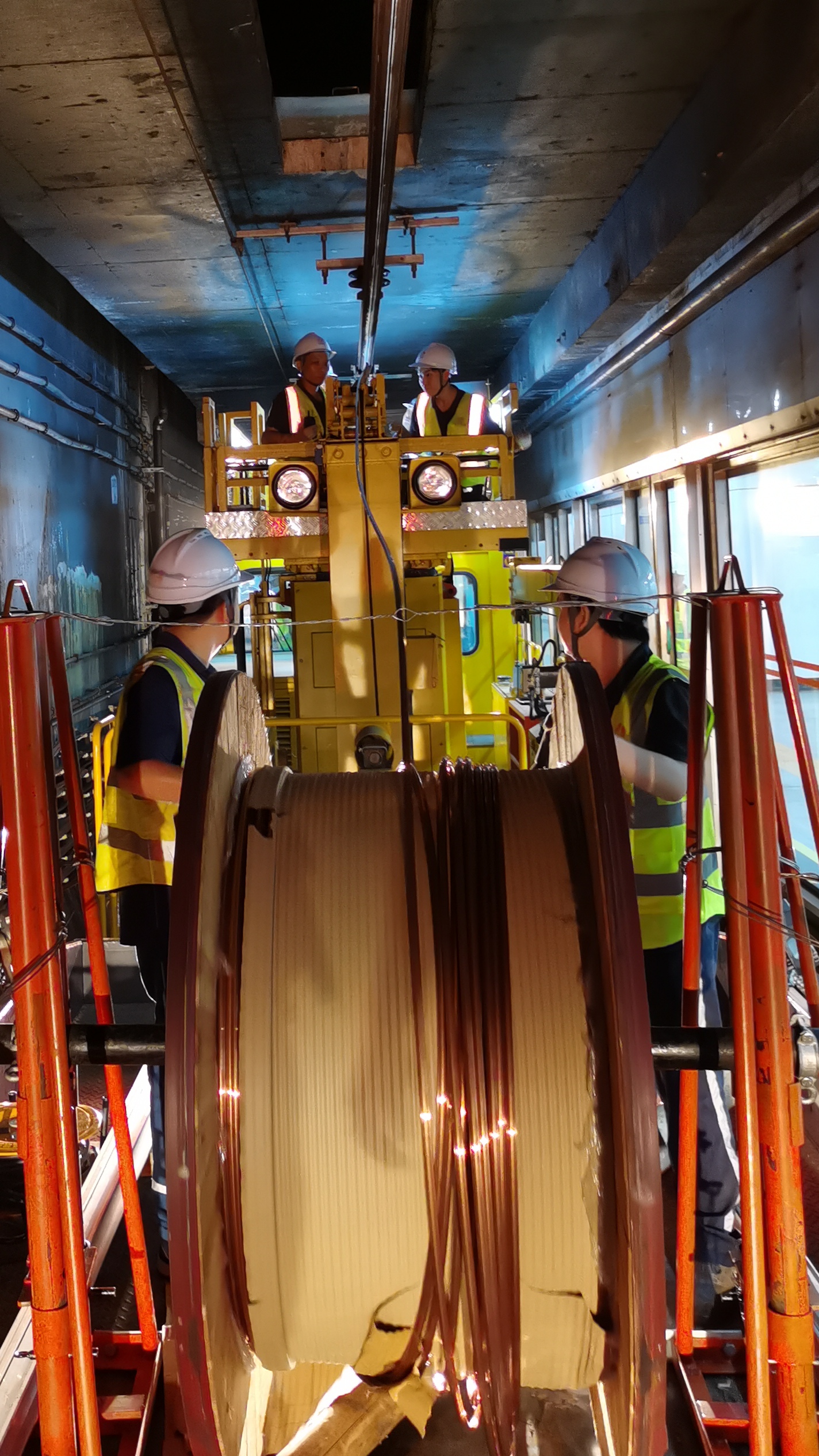

新线展放

为确保此换线任务顺利完成及机械按时返回车辆段,项目部编制了专项换线方案,并对参与换线人员进行优化分组,专项实操培训及安全技术交底。

“梯车向下行方向”、“一二走、一二走......”,梯车指令和号声在隧道内交互起伏,拆线小车控制人员在梯车上与拆线小车地面牵引人员默契协作,用时30分钟将235.9米导线人工拆除完成。剪线人员紧随其后,两人一组,一人扶线一人裁剪,三组人员交换裁线、绑扎、放置小站台一气呵成。

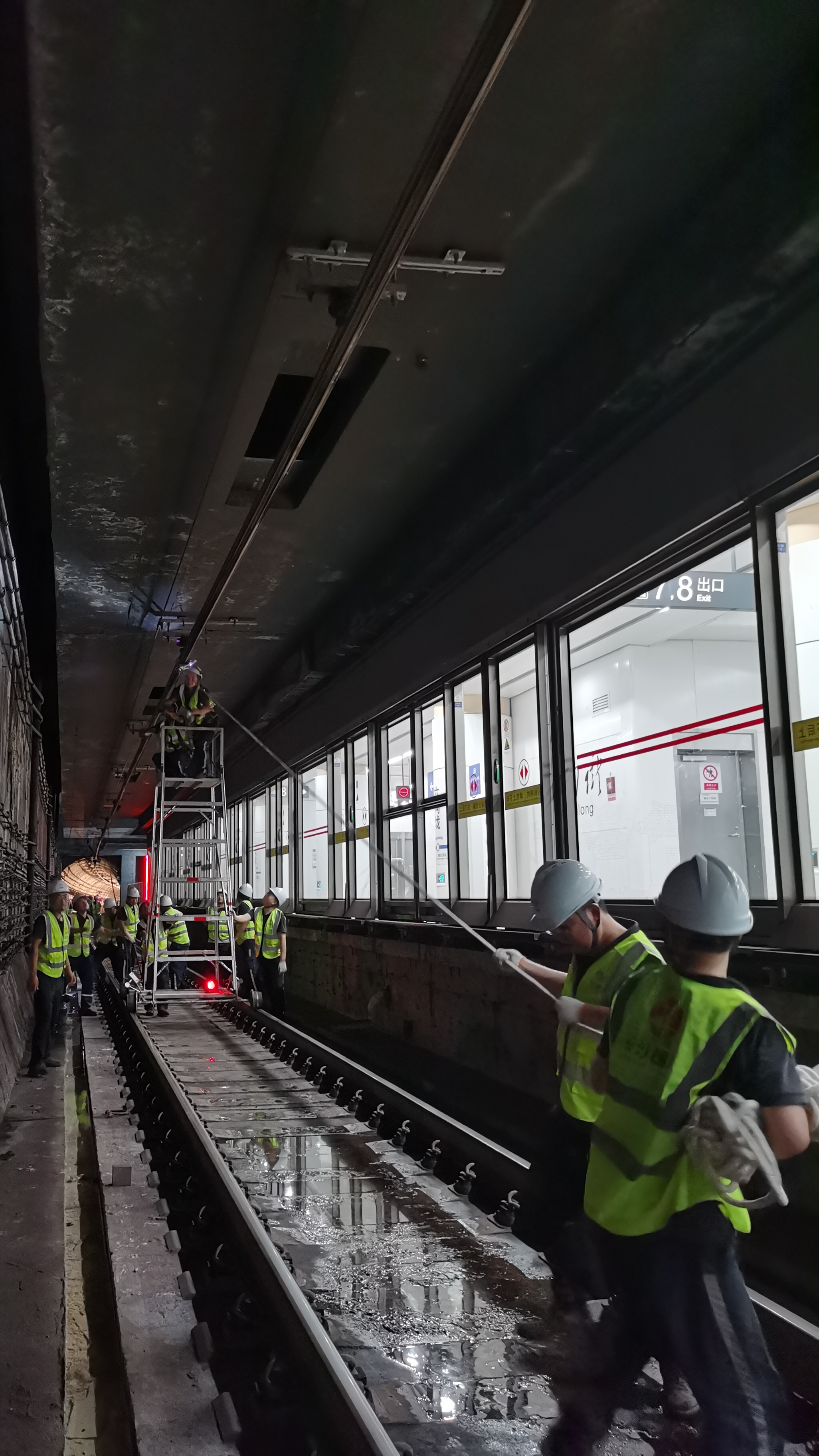

拆除旧线

“调节一下螺母,推一推,好可以。”“起锚已完成,可以发车”,随着展线组负责人发出指令,轨道车鸣笛匀速前进,历时25分钟完成六沟陇Z75锚段整锚展线任务。

“梯车上道,测量人员开始复测”,数据复测组立即按既定方案要求开始数据复测。“数据已复测完成,符合运营标准,梯车已下道,人员已撤离,可以开始冷滑”。经过两次的冷滑,数据显示达标。在各组的通力配合、流水化作业,提前1小时完成了此次锚段换线工作,消除了安全隐患,确保了后续运营安全。
